2025年 当間地区雨水処理工事

工期 2025年7月

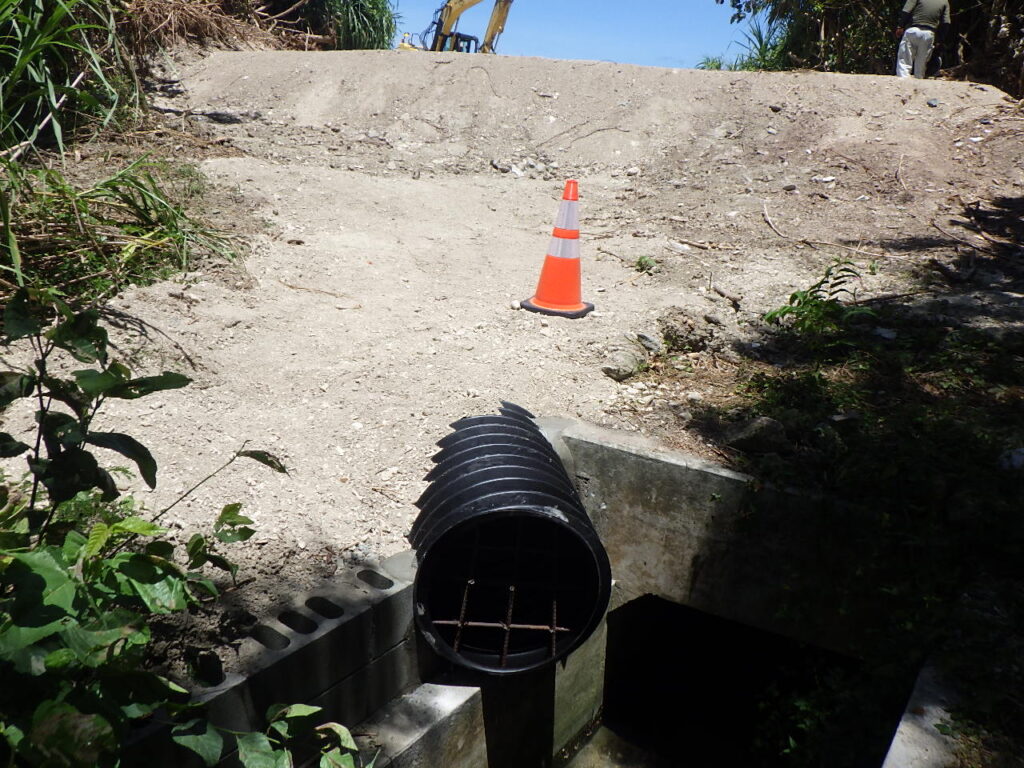

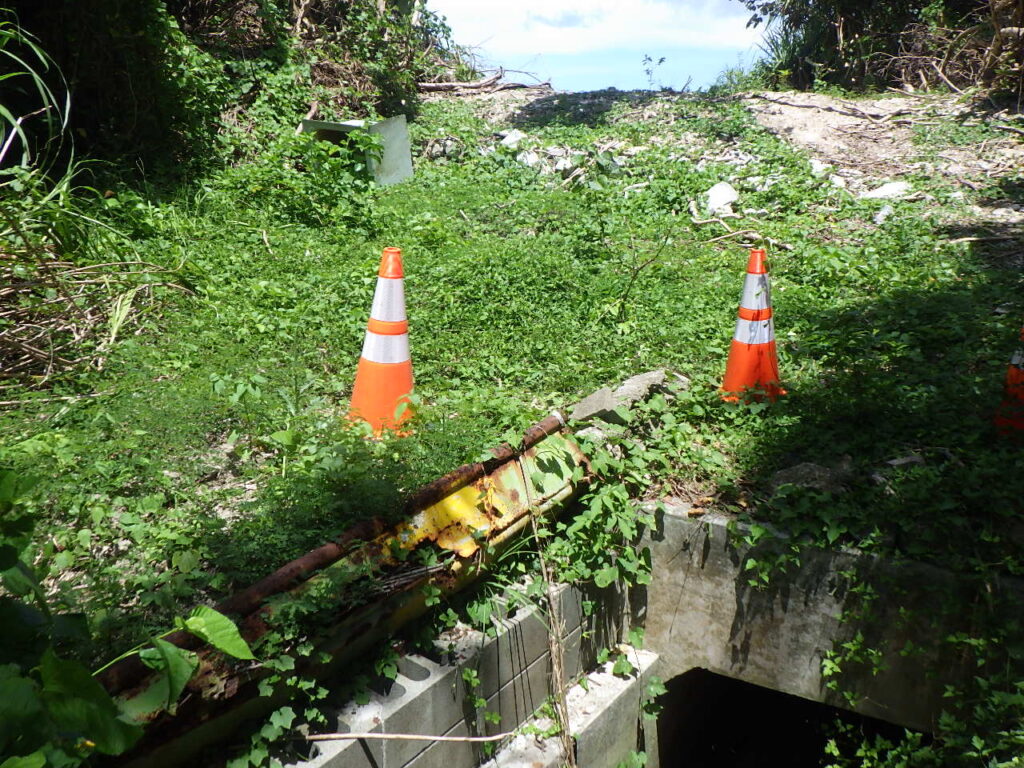

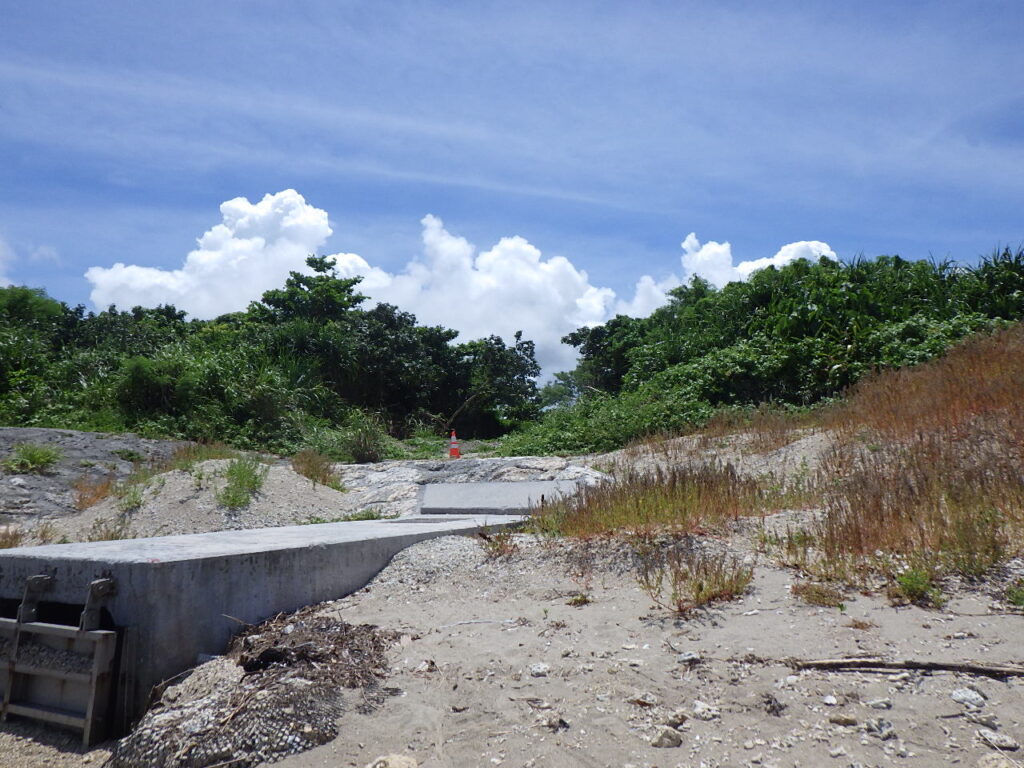

施工前

(下流側)

施工前

上流側

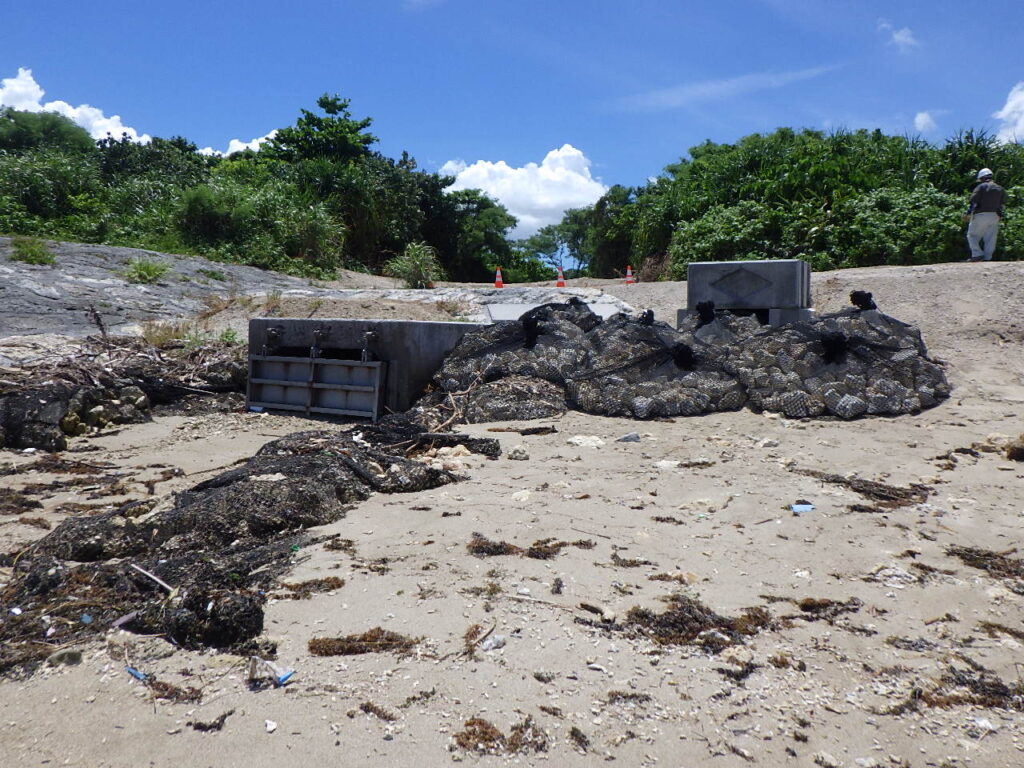

施工後

下流側

施工後

上流側

▼▼施工状況▼▼

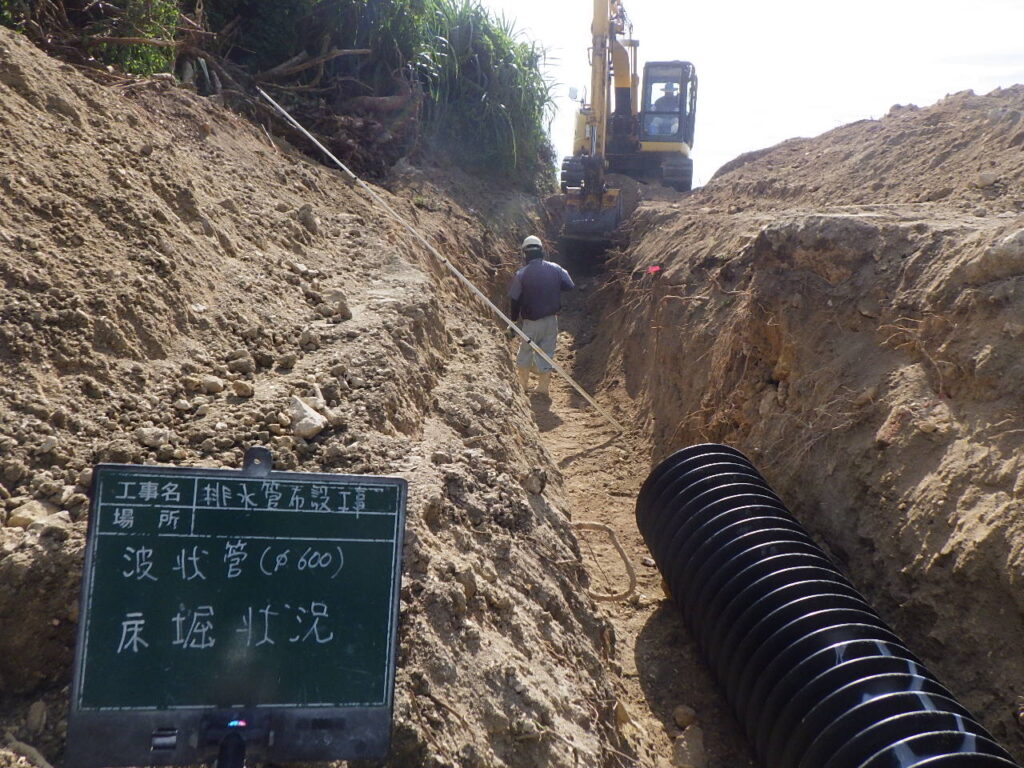

床掘状況

上流側から床掘、整正、転圧、波状管の布設を進める

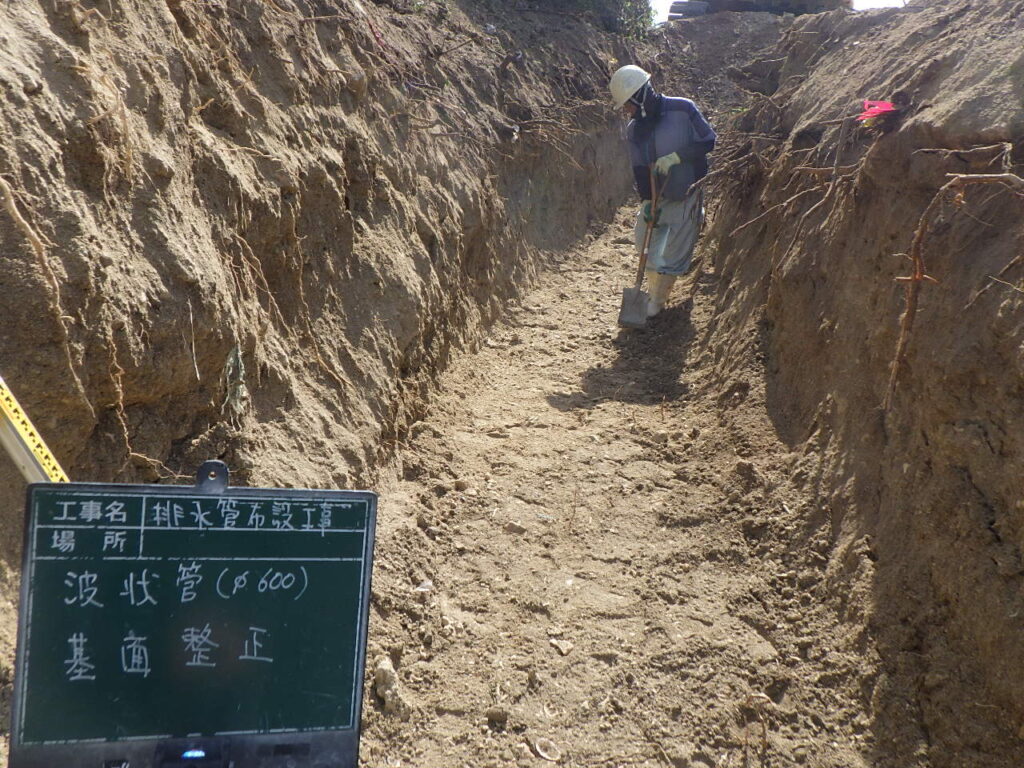

基面正整状況

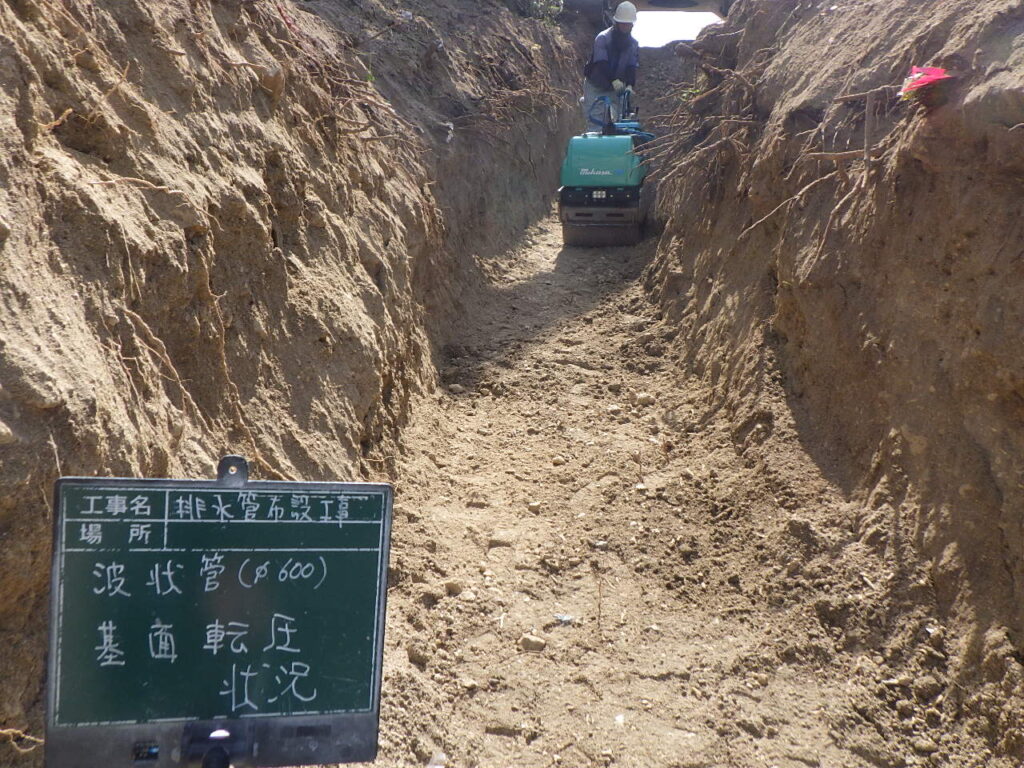

基面転圧状況

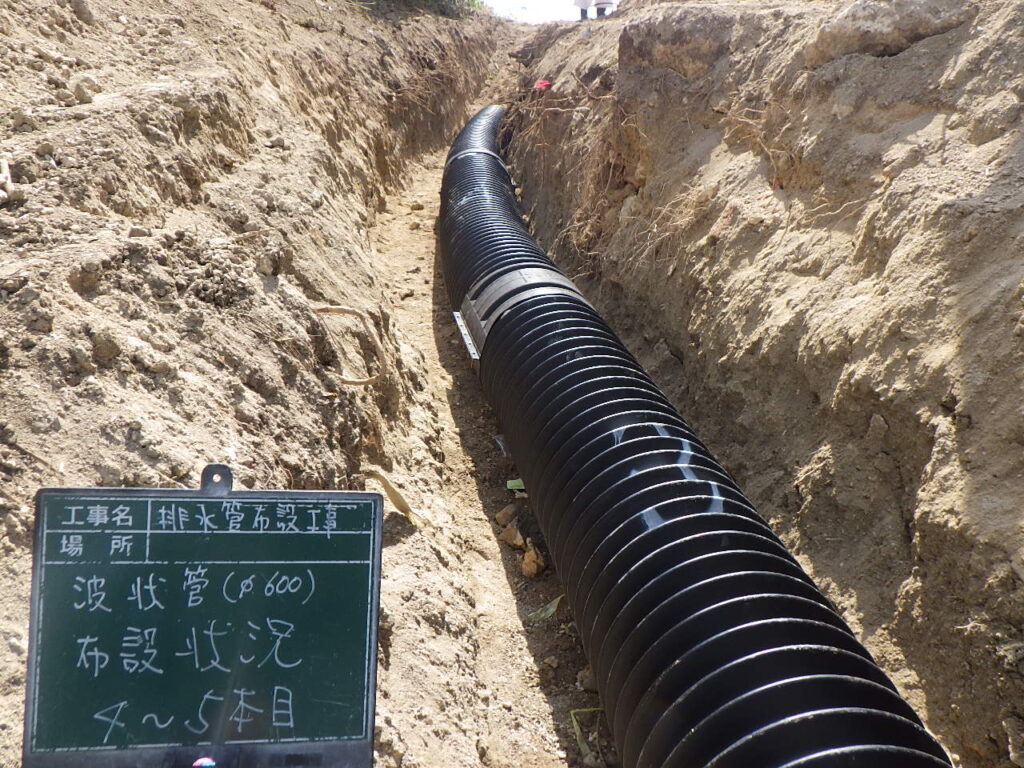

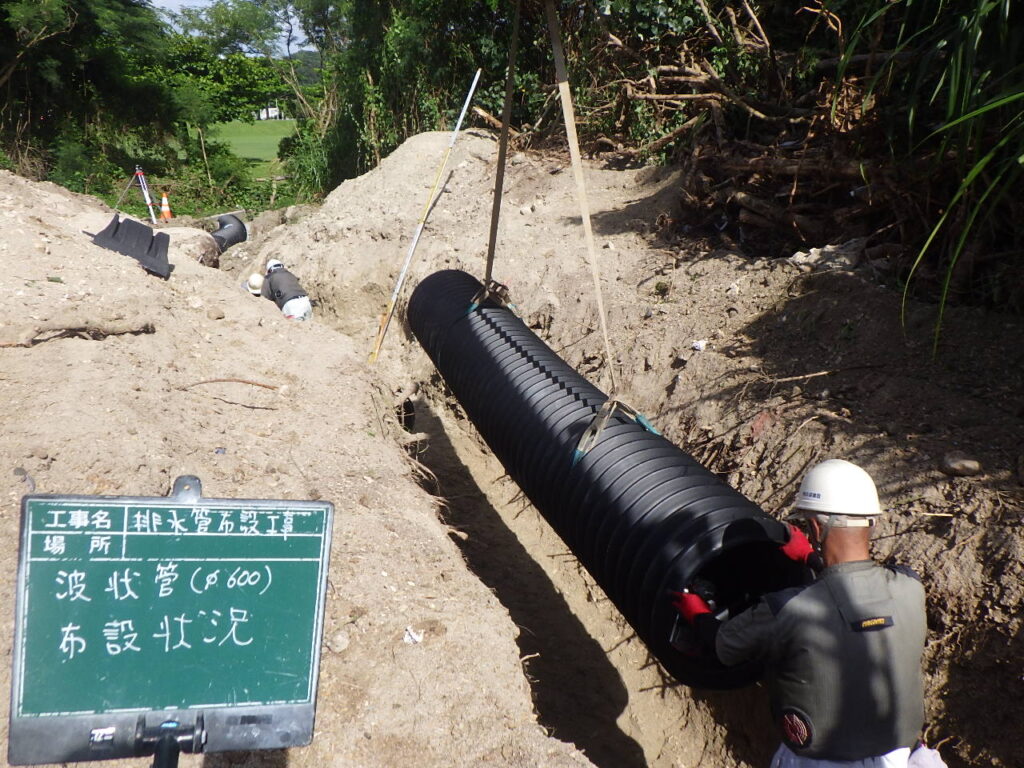

波状管布設状況

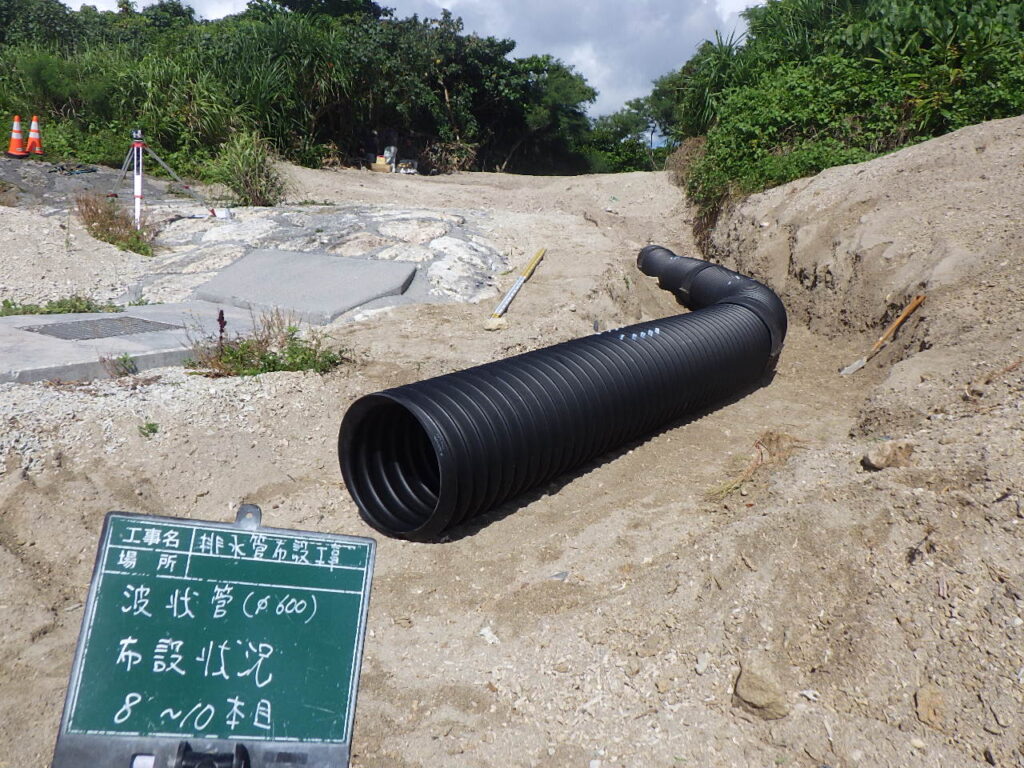

布設状況(連結部締付)

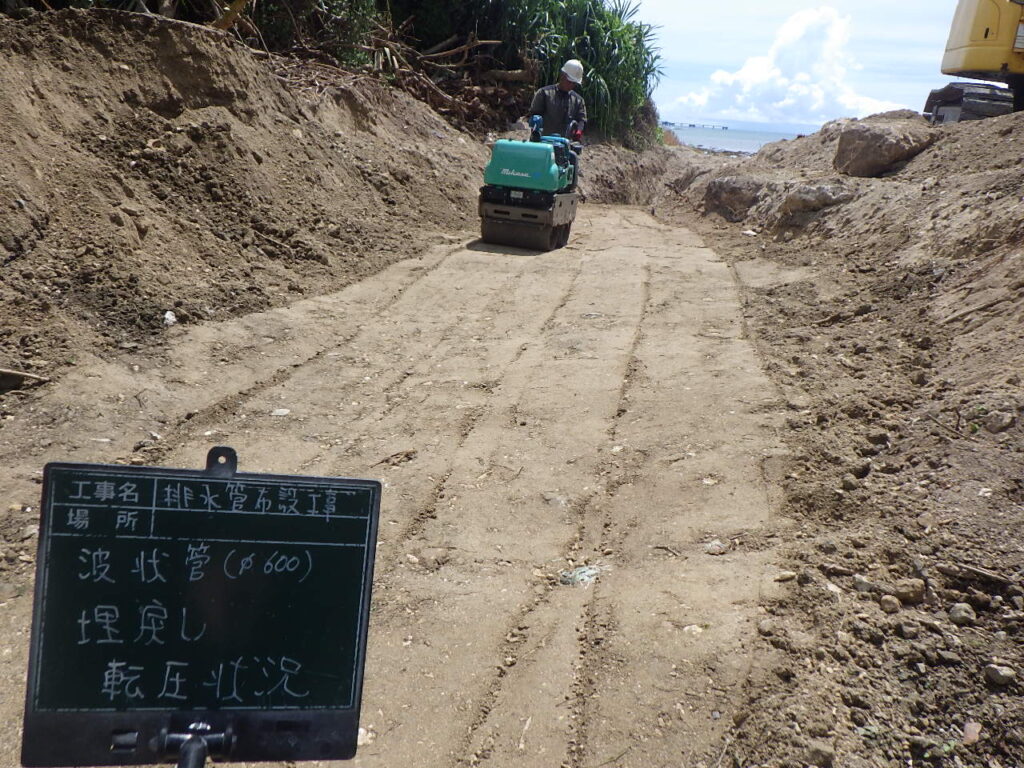

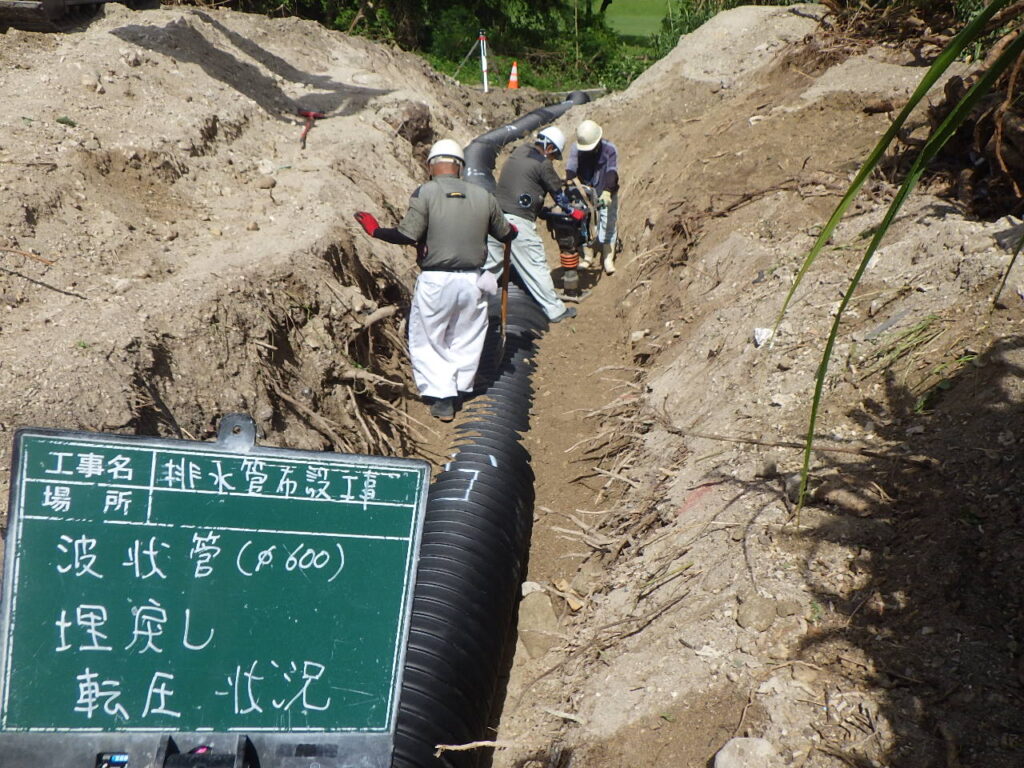

埋戻し転圧状況

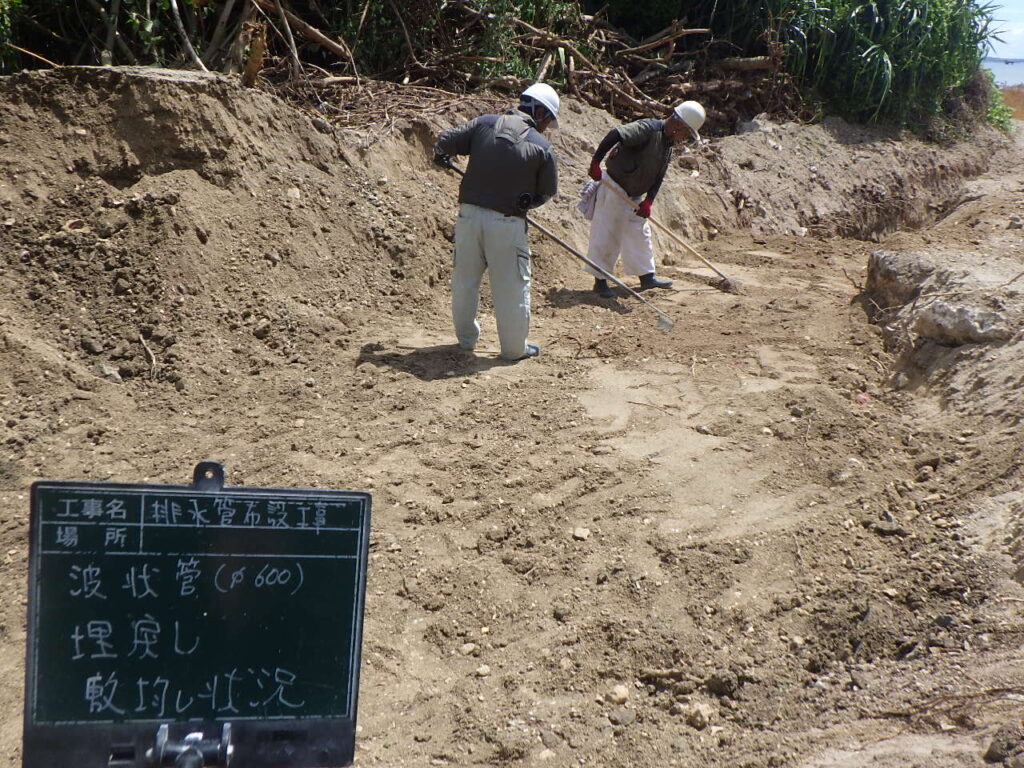

埋戻し敷き均し状況

埋戻し転圧状況

波状管布設状況(下流側)

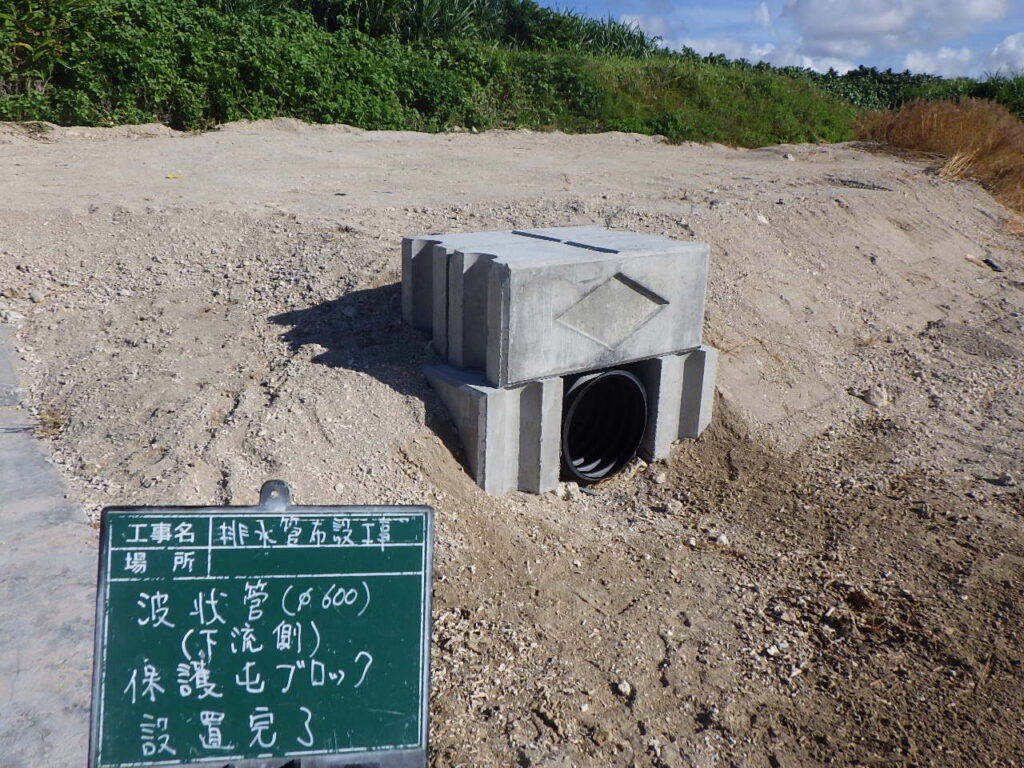

下流側保護屯ブロック設置

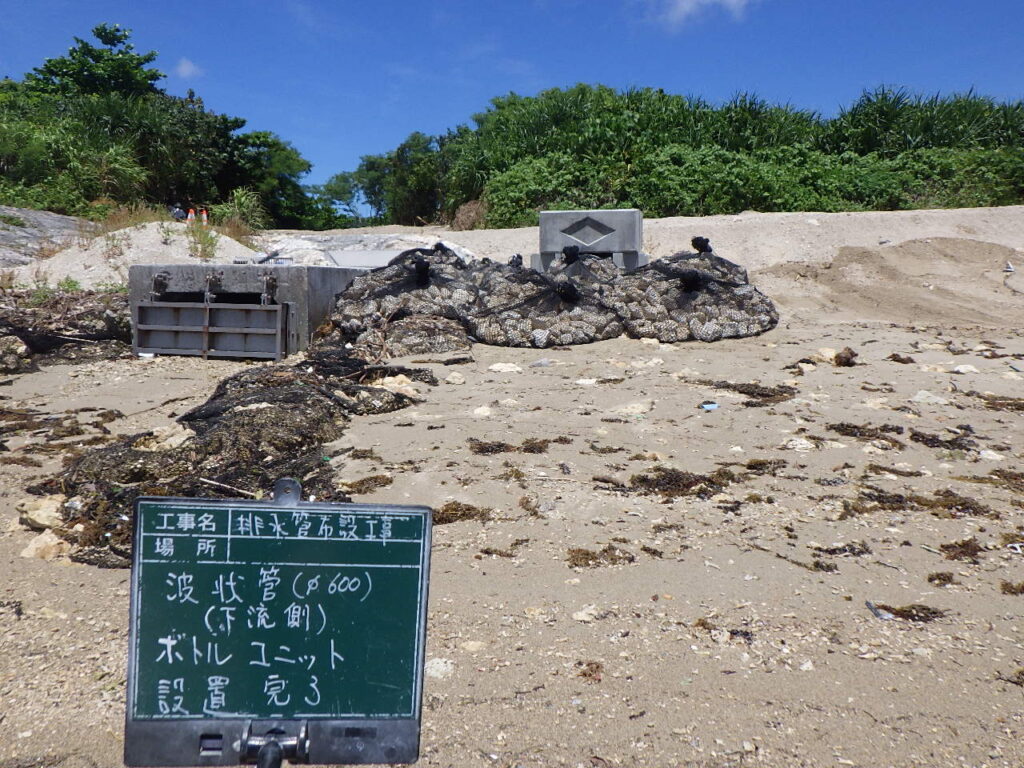

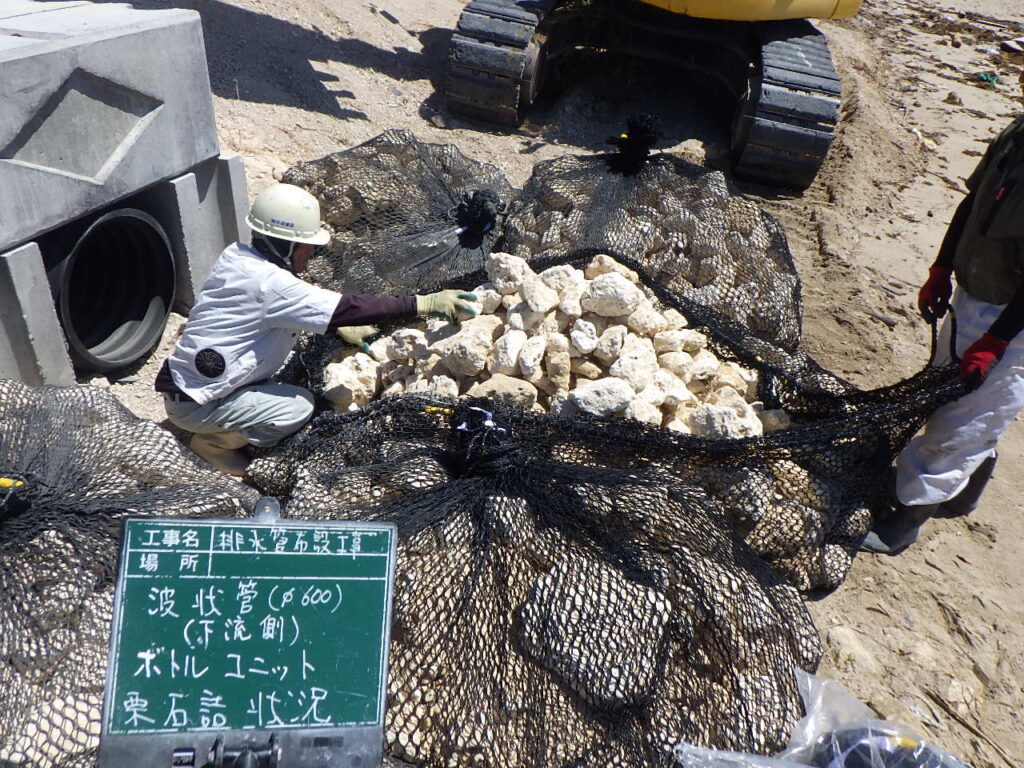

ボトルユニット栗石詰状況

完成(下流側)

完成(上流側)
